Relais : la fin du gros œuvre approche

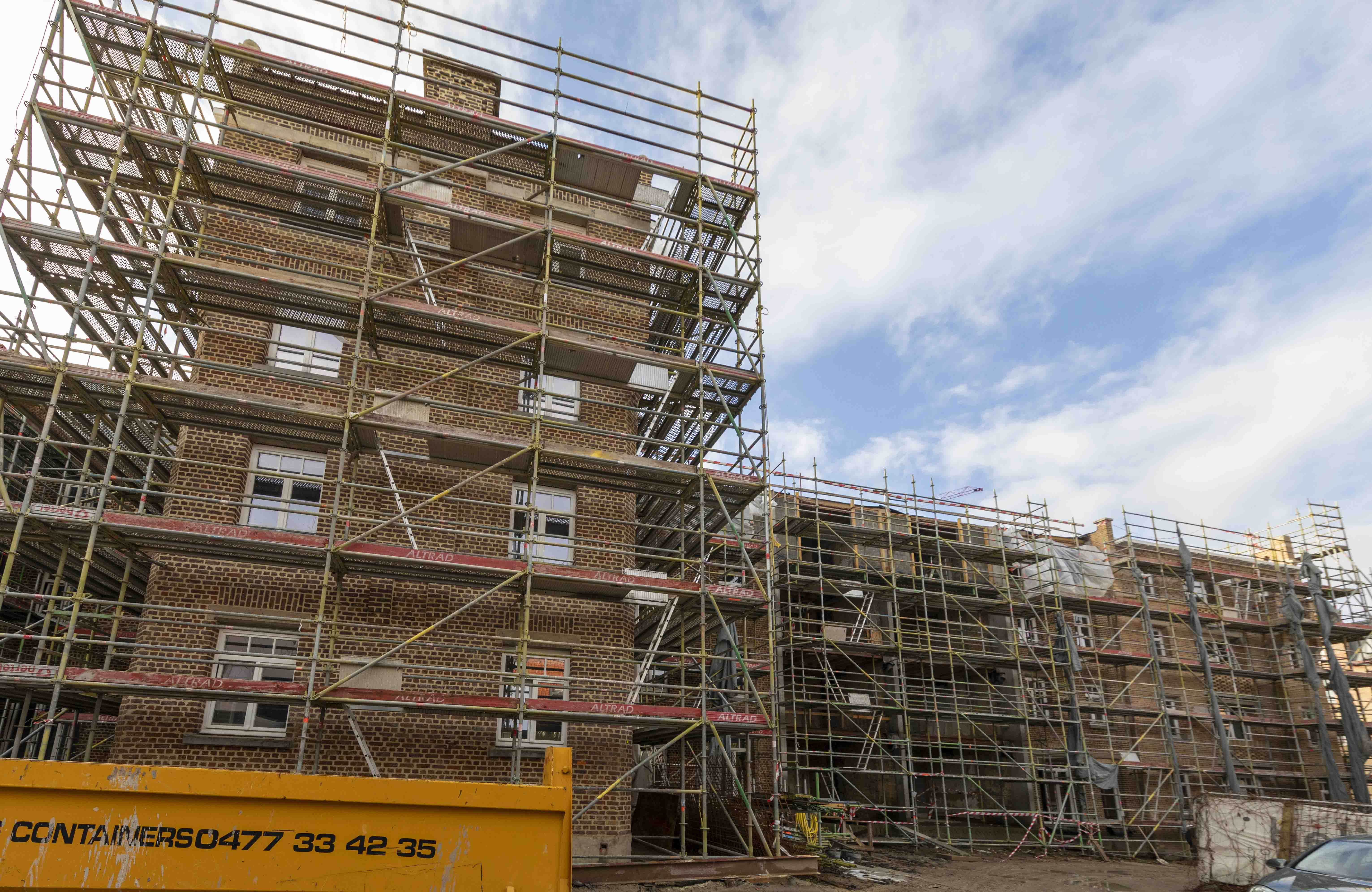

Les travaux de rénovation des logements sociaux situés à la rue du Relais à Ixelles battent leur plein. La finalisation du gros-œuvre fermé et étanche pointe progressivement le bout de son nez.
Aperçu de quelques récentes réalisations sur chantier :
À l’extérieur :

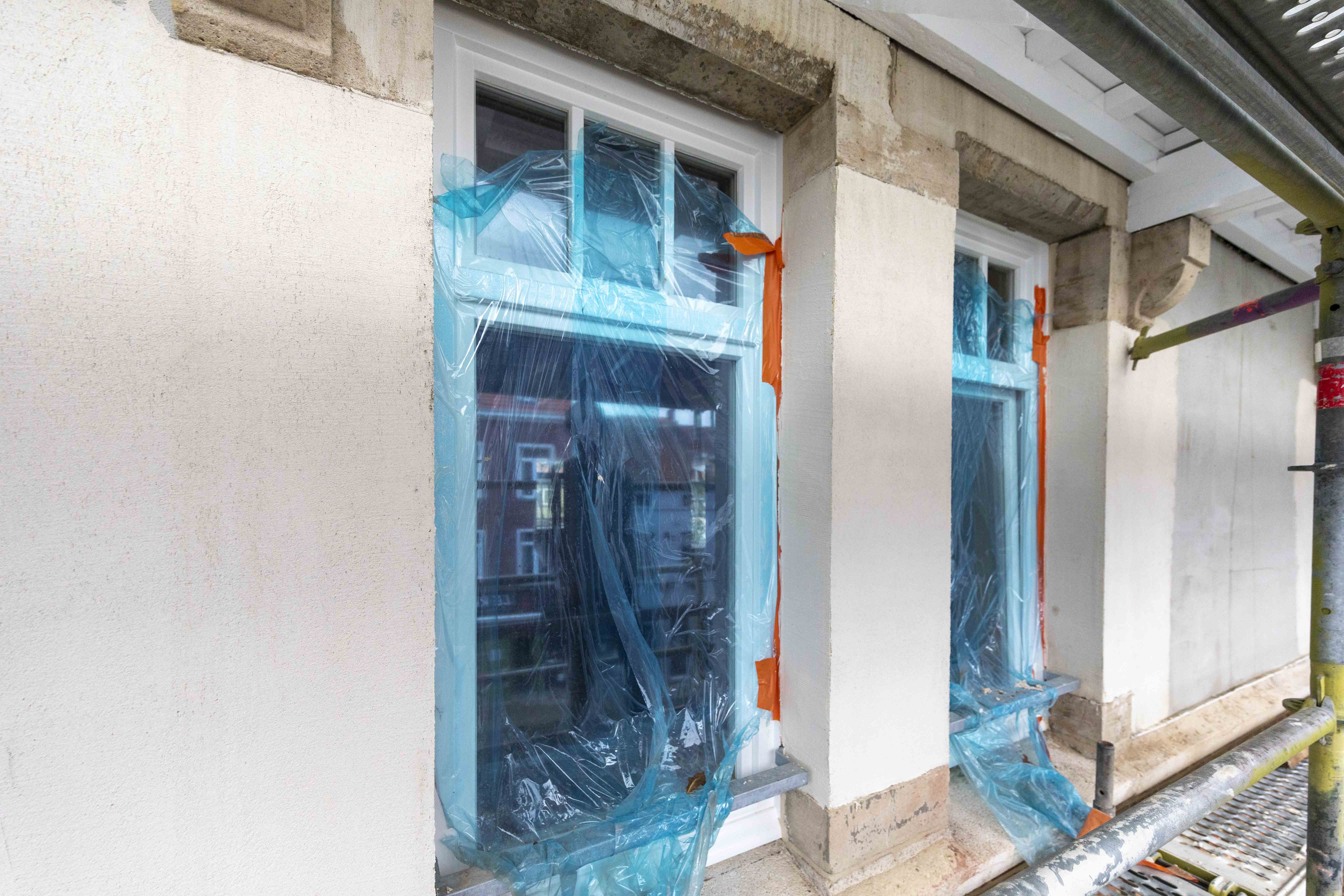

- La pose des châssis a continué dans les 3 derniers blocs. Á l’exception des extensions arrières, l’ensemble des châssis est aujourd’hui installé ;
- Le traitement hydrofuge des façades restaurées a été réalisé ;
- Les pierres d’Euville, pierres blanches de calcaire, ont été restaurées ou remplacées ;
- La toiture en pente du bloc F, l'avant-dernier bloc de la série, est actuellement en cours de rénovation.
- La reconstruction à l’identique des corniches des toitures plates est en cours de finalisation ;
- L’isolation et les étanchéités des terrasses/loggias dans les nouvelles extensions arrières ont été posées ;
- La pose des seuils en béton architectonique des extensions est finalisée ;

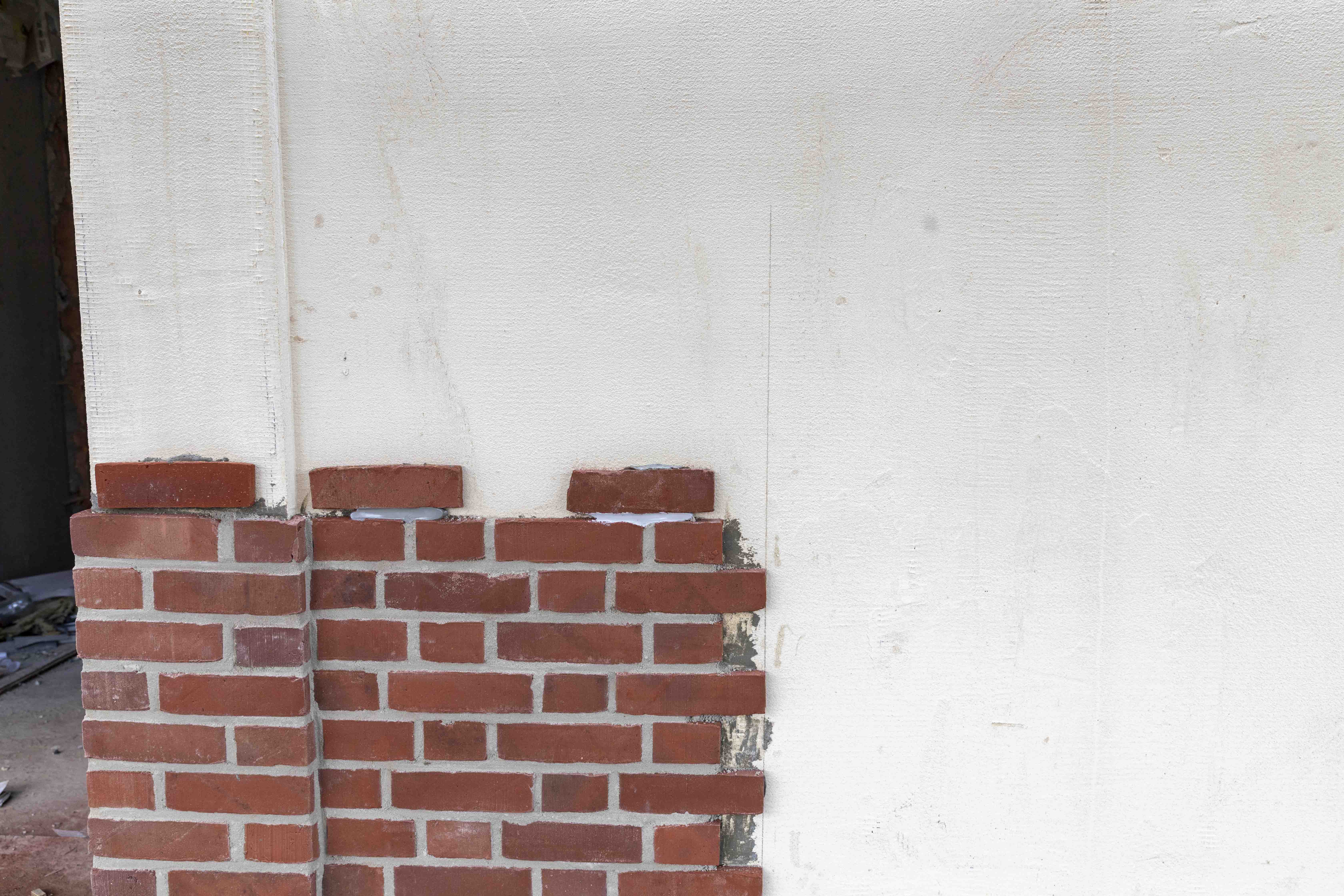

- La pose du système de briquettes sur isolant des extensions a débuté.
À l’intérieur :
- Les enduits existants dans les cages d’escalier communes ont été décapés ;

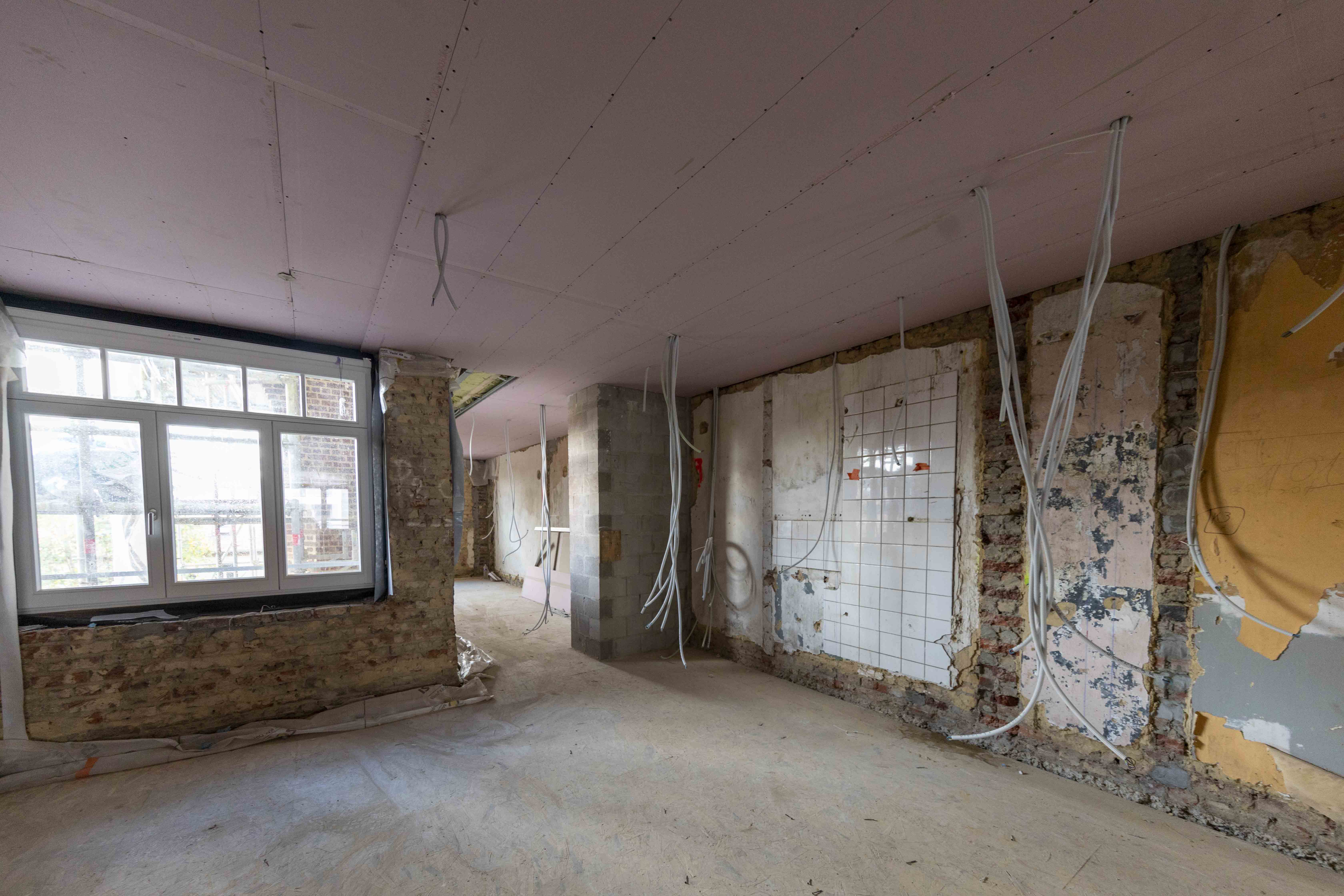

- L’exécution des faux-plafonds, y compris leur isolation acoustique et le câblage électrique a débuté. Actuellement, 2 blocs sur 7 sont finalisés.
Quelles sont les prochaines exécutions prévues sur le chantier ?
- La fourniture et pose des poutres architectoniques préfabriquées du dernier niveau des extensions ;
- La fourniture et pose des châssis des extensions ;
- Les travaux de cimentage (localement) des façades pour permettre la pose de l’isolation par l’intérieur ;
- Les travaux d’isolation intérieure.
